Chantier & contrat

Peut-on modifier un devis de travaux en cours de chantier ?

Par l'Atelier Angle Noir Paris 17e Publié le 13 octobre 2026 Lecture 6 min

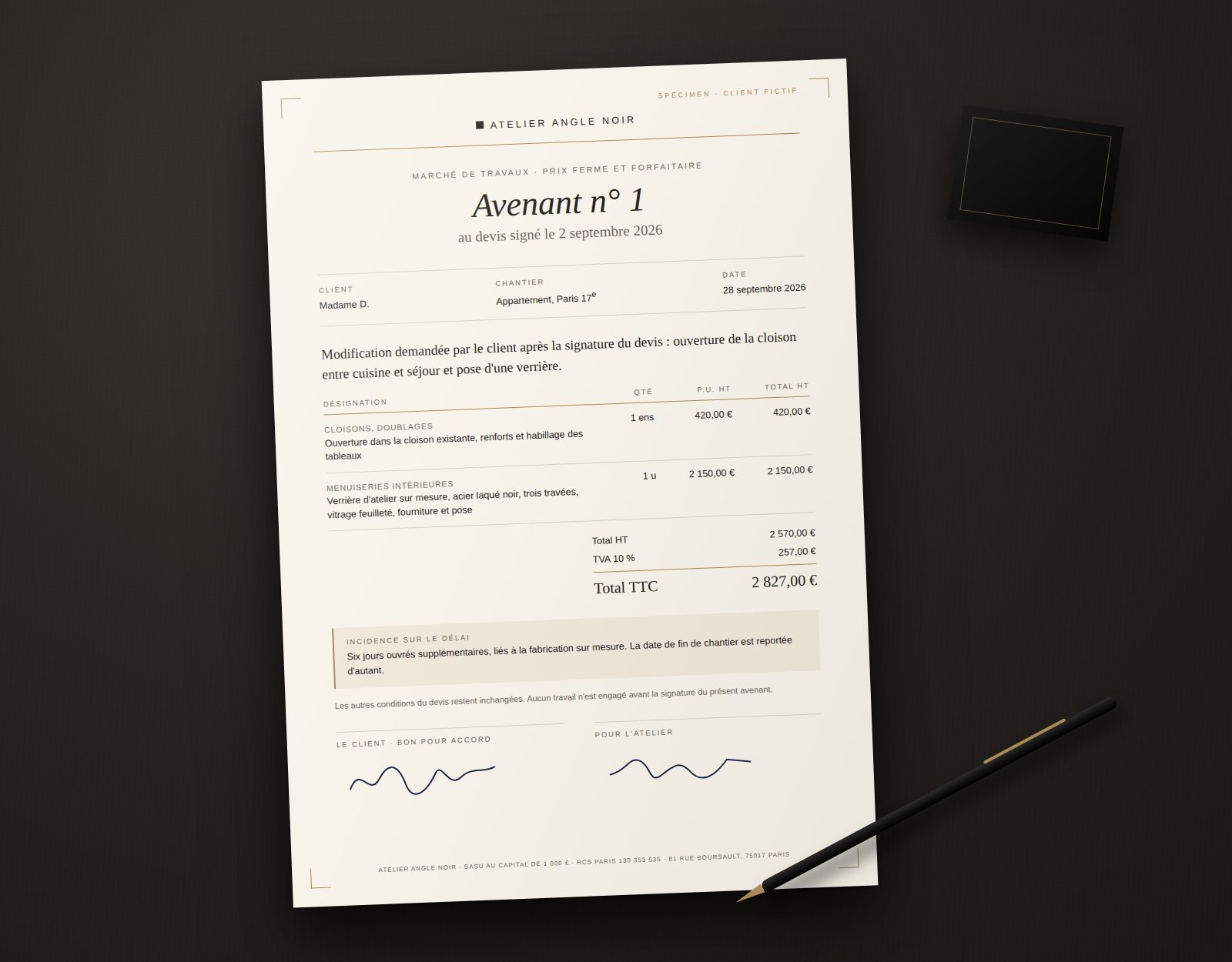

Avenant n° 1 de l'Atelier Angle Noir à un devis signé : ouverture d'une cloison et pose d'une verrière, prix ligne par ligne, incidence de six jours ouvrés sur le délai, signatures du client et de l'Atelier.
Un avenant de l'Atelier : la modification, son prix ligne par ligne et son effet sur le délai. Spécimen, client fictif ; les montants illustrent la présentation et ne constituent pas un tarif.

Une cloison que l'on finit par ouvrir, des prises en plus, un carrelage qui change : en cours de chantier, on change souvent d'avis. Un devis signé peut évoluer, à une condition : que la modification soit écrite, chiffrée et signée avant d'être faite. Ce document porte un nom, l'avenant.

Peut-on modifier un devis de travaux déjà signé ?

Oui. Un devis signé est un contrat, mais il peut évoluer si les deux parties sont d'accord. La modification se fait par un avenant : un document court, numéroté, rattaché au devis d'origine, qui décrit le changement, son prix et son effet sur le délai, signé par le client et l'entreprise avant les travaux.

L'avenant ne réécrit pas le devis. Il le complète, point par point. Il peut ajouter un ouvrage, en retirer un, ou en remplacer un par un autre. Tout ce qui n'est pas modifié reste tel qu'il a été signé.

Dans quels cas faut-il un avenant ?

Dès que le prix ou le délai change. Ajouter un ouvrage, changer de matériau ou de gamme, renoncer à un poste, traiter un défaut découvert à la démolition : chacun de ces cas passe par un avenant. Quand rien ne change ni dans le prix ni dans le délai, un simple écrit daté garde la trace de la décision.

SituationAvenant
Vous ajoutez un ouvrage : une verrière, un placard, des prisesOui
Vous changez de matériau, et le prix ou le délai bougeOui
Vous renoncez à un poste prévu au devisOui, en moins
Un défaut caché apparaît à la démolitionOui, constaté et chiffré avant d'agir
Vous déplacez une prise de vingt centimètres avant sa pose, sans surcoûtNon, un écrit daté suffit

Que doit contenir un avenant ?

Six éléments : la référence du devis signé, la description précise de la modification, le prix ligne par ligne en plus ou en moins, l'effet sur le délai, la mention que le reste du devis est inchangé, la date et les deux signatures. Sans l'un d'eux, l'avenant laisse une porte ouverte au désaccord.

  1. La référence au devis d'origine, avec sa date.
  2. La modification, décrite précisément, et qui l'a demandée.
  3. Le prix, ligne par ligne : hors taxes, TVA, toutes taxes comprises.
  4. L'effet sur le délai : jours ajoutés et nouvelle date de fin, ou « sans incidence sur le délai ».
  5. La mention que les autres conditions du devis restent inchangées.
  6. La date et les signatures des deux parties.

Le point le plus souvent oublié est le délai. Une verrière sur mesure doit être fabriquée ; un carrelage commandé en remplacement d'un autre a son propre délai de livraison. Sans date écrite, la fin de chantier devient une source de discussion.

Quand faut-il signer l'avenant ?

Toujours avant l'exécution. L'ordre est le même à chaque fois : la demande, le chiffrage, la signature, puis les travaux. Un travail supplémentaire réalisé sans accord écrit préalable laisse les deux parties sans repère : l'entreprise aura du mal à se faire payer, et le client à contester un montant que personne n'a fixé.

Sur un prix ferme et forfaitaire, comme celui de l'Atelier, la règle est encore plus nette : le prix couvre exactement ce qui est écrit au devis. Ce qui n'y est pas se signe à part, avant d'être fait. Un avenant ne se signe pas pour autant dans l'urgence : si une ligne n'est pas claire, il est normal de demander qu'elle soit détaillée.

Un avenant peut-il faire baisser le prix ?

Oui. Quand vous renoncez à un poste prévu, ou que vous choisissez une option moins chère, l'avenant est en moins-value : son montant vient en déduction du total. Il se présente exactement comme un avenant en plus, avec ses lignes, son effet sur le délai et les deux signatures.

C'est souvent le moyen le plus propre de tenir un budget en cours de route : retirer un poste secondaire pour financer un choix auquel on tient, sans que rien ne se négocie oralement sur le chantier.

Que change l'avenant à la fin du chantier ?

À la réception, les travaux sont vérifiés par rapport au devis et à chacun des avenants signés. La facture finale se lit alors en une ligne : le montant du devis, plus ou moins les avenants, moins les acomptes déjà versés. Une somme qui n'entre dans aucune de ces cases n'a pas de raison d'y figurer.

Pour cette raison, il vaut mieux décider tôt. Une cloison se déplace d'un trait sur plan, pendant l'étude de conception ; sur chantier, elle se déplace par avenant, avec un prix et un délai en plus.

Un projet de travaux ?

L'Atelier travaille à prix ferme et forfaitaire : chaque modification fait l'objet d'un avenant chiffré, signé avant d'être exécutée. Un appel de quinze minutes suffit pour parler de votre projet.

Réserver 15 minutes

Questions fréquentes

Puis-je refuser un avenant ?

Oui. Les travaux se poursuivent alors tels qu'ils ont été signés au devis ; seul un défaut découvert en cours de chantier appelle une discussion, car il peut empêcher de continuer sans risque.

Un accord par message suffit-il ?

Un message montre une intention, pas un prix ni un délai. Un avenant daté et signé reste la seule trace qui fixe les trois : ce qui change, combien, et jusqu'à quand.

L'entreprise peut-elle facturer un supplément sans avenant ?

Sur un prix ferme et forfaitaire, un supplément se signe avant d'être exécuté. Un montant ajouté après coup, sans accord écrit, est une source de litige classique.

A
Édouard Choquenet

Contractant général et architecte d'intérieur, fondateur de l'Atelier Angle Noir, Paris 17e. Rénovation d'appartements haussmanniens et patrimoniaux, à prix ferme et forfaitaire.

Avant de signer

La meilleure façon d'éviter les avenants est de décider avant le devis. L'étude de conception fixe l'aménagement, les matériaux et le périmètre des travaux ; le devis reprend ensuite ces choix, poste par poste.

Lire : l'étude de conception
